Как строили завод в Кондопоге | Центр компетенций | SEVERIN DEVELOPMENT
Москва, ул. Нижняя Сыромятническая, дом 10, строение 2, этаж 7
Пн. - Пт.: с 9:00 до 19:00

Как строили завод в Кондопоге

Untitled (21)-1.png

Завод по производству посадочного материала лососевых рыб в городе Кондопоге республики Карелия стал для SEVERIN DEVELOPMENT одним из первых проектов в рамках EPC-подряда. Компания выполнила на объекте полный объем услуг – от проектирования до строительства и пуска в эксплуатацию. Заказчиком проекта выступила компания INARCTICA, крупнейший производитель аквакультурного лосося и морской форели в России.

Самым сложным этапом работы стало устройство систем водозабора и водосброса, которые должны обеспечивать бесперебойную циркуляцию воды в объеме 1500 кубометров в час. Водозабор предстояло установить прямо в канал, соединяющий Онежское озеро с Сунским каскадом ГЭС. Особенность локации в том, что канал не замерзает даже зимой, а при спусках ГЭС его течение сравнимо с полноводной горной рекой. Кроме того, команда SEVERIN DEVELOPMENT столкнулась с тяжелым грунтом, который изобиловал валунами. Готовя котлован, рабочим приходилось постоянно подкапывать почву, извлекая большие каменные породы, некоторые из которых достигали размера автомобиля.

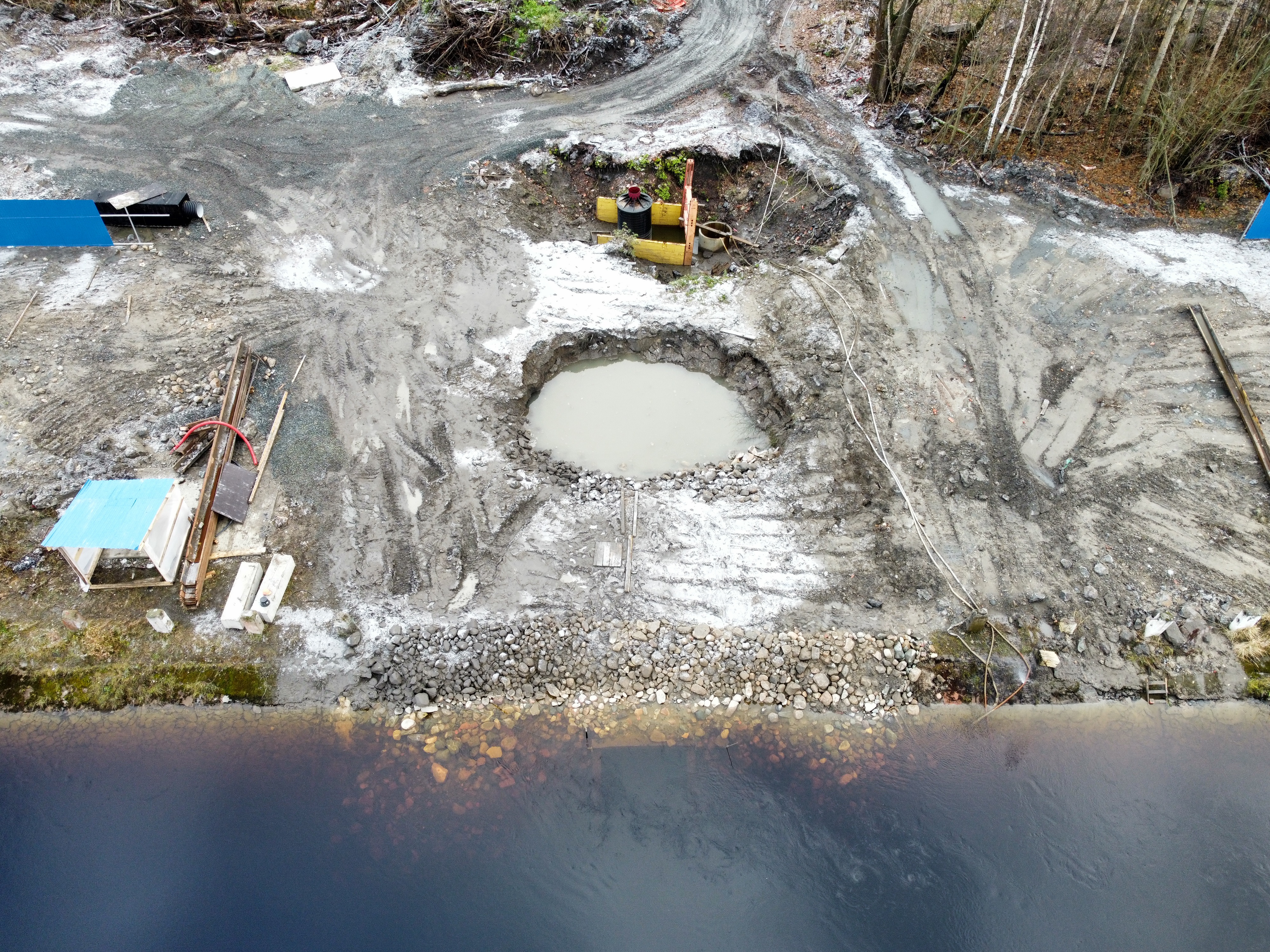

Близость воды диктовала особенности земляных работ: при подготовке 9-метрового котлована для колодца приходилось постоянно вычерпывать влажную грунтовую грязь. Колодец огородили шпунтом Ларсена, шпунтовые стены для врезки в канал постоянно размывало течением. Точкой вреза должен был стать огромный оголовок, который был спроектирован и специально отлит конструкторами SEVERIN DEVELOPMENT для данного проекта. Он состоял из основания (корыта) и трех сборных частей. Чтобы погрузить каждый элемент оголовка в воду, использовали 150-тонный кран, длиннорукие экскаваторы и водолазов. Последним приходилось работать в условиях низких температур и быстрого течения. На дно канала были установлены защитные стены из блоков ФБС, за которыми водолазы могли укрыться во время особенно сильного течения.

После установки оголовка предстояло соединить его двумя 800 мм трубами в футлярах со стыковочной камерой. Первоначальный план – идти от воды – в силу объективных причин оказался невыполним. Футляры по 6-метровому каналу продавливали гидравлическим домкратом до шпунта. Периодически из футляров приходилось изымать забившийся внутрь грунт. Параллельно гигантские помпы круглосуточно выкачивали воду из стыковочной камеры. И всё это при «минус 30». Когда футляры достигли шпунта, в дело снова вступили водолазы, которые при сильном течении и карельском морозе устанавливали трубы ПМД внутрь футляров и соединяли их фланцами.

В итоге работа по устройству водозабора, несмотря на отклонение от первоначального плана, а вернее благодаря смекалке и инженерным талантам команды, была успешно завершена. Для восстановления грунта по берегу канала использовали валунник, плитняк и бетон.

После неимоверных усилий и работы в жесточайших условиях устройство системы водосброса уже не выглядело для проектной команды невыполнимой задачей. Хотя проблемы были те же: плохой грунт, суровые погодные условия и бурное течение. Сброс воды с будущего завод INARCTICA такой же по объёму, как и забор – 1500 кубов в час. Но температура сброса выше и вода идет под постоянным напором. Для устройства водосброса из бетона отлили еще один оголовок, но уже под одну трубу Корсис.

При устройстве шпунтовой стены строители столкнулись с проблемой в виде скальных пород, пробить которые не представлялось возможным. Для установки оголовка в воду снова потребовался мощный 100-тонный кран, пригнанный в Кондопогу из Санкт-Петербурга. При установке оголовка пришлось бороться с местными природными особенностями – уровень канала постоянно «гуляет». Чтобы установить в оголовок трубу, ее предварительно забетонировали. Протяженность соединения составила 12 метров – для этого соединили две трубы, постоянно осушивая пространство в соединительной камере. В целом, установка водосброса прошла несколько легче, чем устройство водозабора, но тоже доставила немало трудностей команде проекта.

Работы начались в апреле 2023 года, а завершились прокладкой труб за три дня до Нового года. Большую часть времени команда решала сложные задачи, которые возникали прямо на площадке. Тем не менее SEVERIN DEVELOPMENT удалось не только принять этот вызов, но и сдать объект вовремя. В августе 2024 года завод INARCTICA в Кондопоге был открыт и приступил к работе в тестовом режиме. В будущем, когда он выйдет на полную мощность, здесь можно будет выращивать до 6 млн единиц малька атлантического лосося и форели в год.
